四川广安2025年度夏电网补强项目建设任务全部完成

信息2025-06-30 14:43:30
字体:
分享到:

“各项指标正常,符合运行参数标准。”6月29日,随着国网广安供电公司武胜站220千伏2号主变顺利投运,标志着该公司2025年度夏电网补强项目建设任务全部完成。这一关键节点的收官,为广安电网迎战今夏用电高峰提供了坚实的硬件支撑。

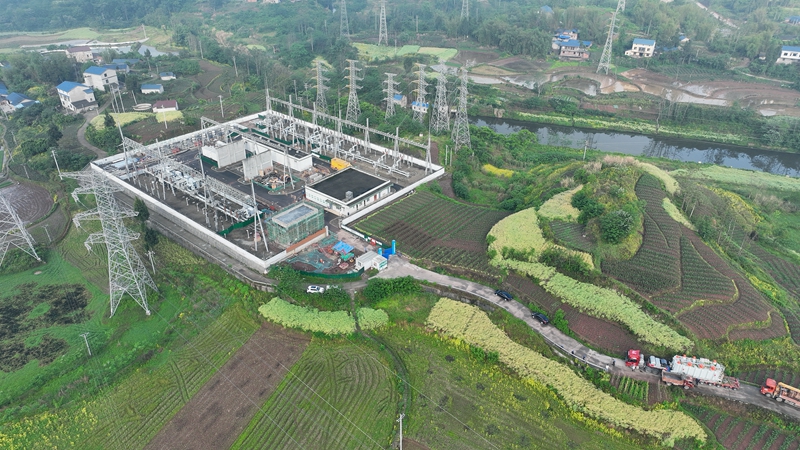

武胜变电站主变进场。(李东兴 摄)

随着广安经济的高速发展,用电负荷日益攀升,据预测,今年用电负荷预计增长15%以上。面对夏季高温期间严峻的供电形势,广安供电公司提前部署,组织各专业核心力量对电网运行状况进行了详细分析,精准识别出存在的薄弱环节,针对性地制定了包括武胜主变扩建、平山主变扩建等在内的31项度夏电网补强措施,涉及10项主网项目和21项配网项目,总计新增变电容量216.3兆伏安,新建线路6条。

据武胜站220千伏扩建项目负责人陈晓军介绍,本次扩建工程新增主变一台,容量180兆伏安,解决了武胜站单主变供电问题,使武胜片区供电能力成倍提升,降低了武胜片区的供电风险,保障了秀观电厂等前端送出能力。

几日前,迎峰度夏21项配网补强项目之一的35千伏南城变电站、石永变电站增容工程和10千伏观平线也顺利完工。据项目负责人黄伟介绍:“本次变电站增容和新建的10千伏观桥线等线路工程意义重大,通过增容13700千伏安和新建的15.06公里线路,彻底改变供电容量不足,线路结构单一、供电可靠性差的局面,显著提升了电网的智能化水平与抗风险能力,为邻水县区域经济发展和居民稳定用电筑牢了坚实的电力保障基础。”

为确保所有补强项目在夏季用电高峰来临前如期完工,广安供电公司强化了项目全过程管理,建立了严格的督导机制,按月梳理项目进度,每周通报执行情况,紧盯关键节点,狠抓责任落实,确保各项建设任务刚性落地。

此次度夏电网补强项目将进一步强化主配网协同的格局,优化广安电网结构,提升供电可靠性,为全市人民清凉度夏、经济社会平稳运行提供更稳定、更可靠的电力保障。(李东兴 唐小麟 张建)
